Fortschritt

Standardmässig ist MS Project so eingestellt, dass der Fertigstellungsgrad (% abgeschlossen) und der "verbrauchte Aufwand" (% Arbeit abgeschlossen) gleich behandelt werden (d.h. wenn "% abgeschlossen" auf 40 % gesetzt wird, wird automatisch auch "% Arbeit abgeschlossen" auf 40 % gesetzt).

Diese Einstellung ist natürlich realitätsfremd, da die Aussage "5 Meter (und damit 50 %) einer Mauer sind fertig" nicht unbedingt gleichgesetzt werden kann mit "3 Tage (entsprechend 50 % der geplanten Dauer) sind verbraucht".

Setzen Sie deshalb das Flag "Aktualisieren des Vorgangsstatus aktualisiert den Ressourcenstatus" zurück (d.h. Kästchen nicht angekreuzt)

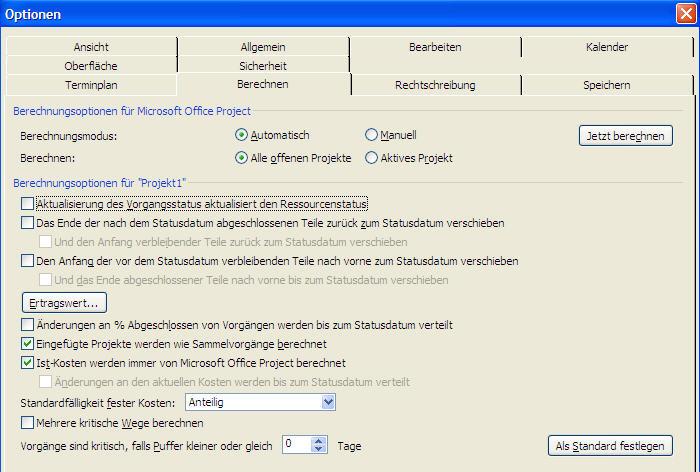

Extras - Optionen / Berechnen
